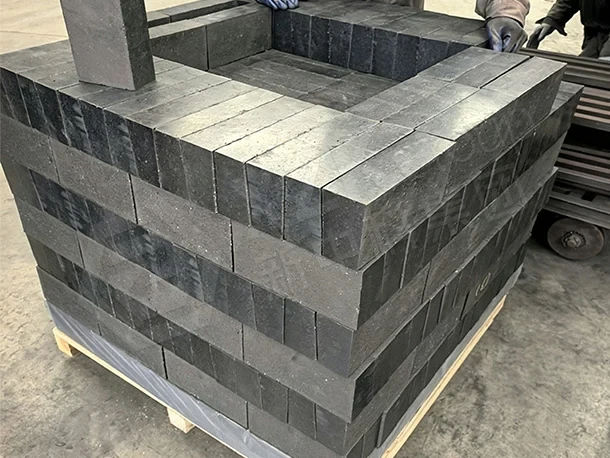

XZK поставляет рабочие слои MgO-C с узлами донной продувки для конвертеров 180 т и ASC-футеровку для миксеров 400 т на JSW Steel.
Объём работ по 180-т конвертеру и 400-т чугуновозным миксерам на JSW Steel — случай, где решающая инженерная деталь оказалась небольшой: донный продувочный узел конвертера поставлялся как согласованный, механически обработанный комплект, а не как пробка с отдельно закупаемой оснасткой.
JSW эксплуатирует высокопроизводительные конвертеры с балансом чугуна, почти не имеющим запаса, и соответствующим парком 400-т миксеров. В такой конфигурации незапланированный простой конвертера распространяется быстро: либо миксеры встают в очередь и остывают, либо падает темп выплавки стали. Поэтому требование завода к огнеупорам — предсказуемость кампании как минимум в той же мере, что и её длительность.
Определяющей позицией конвертера был донный продувочный узел, выходивший из строя по более короткому циклу, чем рабочий слой. Анализ отказа указывал на геометрию, а не на химию: проникновение вокруг узла начинается с зазора, а зазоры начинаются с изношенного гнезда, размера вне допуска или монтажа, который обжал не тот стык. Как только металл находит путь, расход газа становится нестабильным, качество перемешивания падает, и замена пробки превращается в аварию вместо плановой работы, а металлургия самой пробки так и не получает шанса сыграть роль.
На стороне миксеров нагрузка была привычной тройной: эрозия шлаком, термоциклирование при каждом рейсе и воздействие реагентов от практики десульфурации. Материал под один механизм решил бы лишь одну из трёх задач.
Продувочные узлы отгружались с протоколами продувки — расход при рабочем давлении, давление открытия и поведение противодавления при малом расходе, — и с протоколом заводской сухой пробной сборки, чтобы входной контроль подтверждал то, что уже было проверено при изготовлении. Материал для миксеров и конвертера сопровождался сертификатами анализа в одинаковом формате, а изделия укладывались на паллеты по зонам.
Шеф-монтаж первого согласованного узла охватывал три известные точки отказа: чистая и целая поверхность гнезда перед установкой, шовный мертель заданной марки и толщины, и первые плавки по проектному профилю перемешивания для данной пробки, а не по режиму, который допускала предыдущая пробка. Бетоны горловины миксеров укладывались с дозированием воды.
Поставка донного продувочного узла конвертера в виде согласованного обработанного комплекта согласовала его срок службы с рабочим слоем, устранив определяющую позицию, которая досрочно завершала кампании и в последней своей фазе ухудшала качество перемешивания ещё до отказа. Износ миксеров соответствовал зонному прогнозу, а горловина перестала быть первой позицией, ограничивающей срок службы миксера.
Работа продувочного узла отслеживалась как число плавок на узел с разделением на плановые и вынужденные замены. Именно это разделение и есть суть: пробка, заменённая по графику в ремонтное окно, стоит своей закупочной цены и часа работы бригады, тогда как пробка, заменённая из-за прекращения продувки, стоит той же закупочной цены плюс нарушенная плавка и потерянный контроль точки конца плавки, пока перемешивание ухудшалось. Заводы, разделяющие эти два показателя, почти всегда обнаруживают основную часть затрат на пробки в графе вынужденных замен — и именно там согласованный узел окупает себя. Износ футеровки конвертера фиксировался по зонам относительно зонного прогноза, а парк миксеров — по каждому миксеру, чтобы можно было отделить разброс по практике от разброса по материалу.
Когда выходит из строя днище ковша или конвертера, смотрите на гнездо прежде, чем на химию. Большинство отказов днища являются размерными раньше, чем металлургическими, а решение — согласованный, проверенный узел — стоит намного меньше, чем кампания, которую он защищает. Второй переносимый вывод — подбор пробки по маршруту стали, а не по каталогу: диффузорные конструкции для тонкого перемешивания чистой стали с требуемой для них ремонтной дисциплиной, направленные конструкции там, где важнее устойчивость и доступ для контроля.
Компоненты продувочного узла приведены на страницах продувочная пробка и гнездовой кирпич, транспортный материал — на странице кирпич ASC, а два системных обзора — на страницах футеровка кислородного конвертера и литейный двор и миксеры.
Каждая партия сырья проходит химический анализ. Готовые изделия проверяются на плотность, проходят ультразвуковой неразрушающий контроль и проверку зазоров при предварительной сборке перед упаковкой.
